Quyết tâm không để Quảng Ninh thiếu điện dịp cao điểm mùa hè
Trong bối cảnh nền nhiệt mùa hè năm 2025 được dự báo tiếp tục tăng cao, nhu cầu sử dụng điện của tỉnh Quảng Ninh - trung tâm kinh tế công nghiệp nặng, du lịch của miền Bắc cũng đặt ra những thách thức không nhỏ cho ngành Điện. Tuy nhiên, với quyết tâm chính trị cao, mục tiêu không để thiếu điện trên địa bàn tỉnh đã và đang được ngành Điện triển khai bằng những hành động cụ thể, kịp thời, trách nhiệm.
Khu vực Quảng Ninh được cấp điện từ nhiều nhà máy điện và TBA 500kV, 220kV. Lưới điện 110kV có kết cấu mạch vòng liên kết giữa các TBA 220kV, 110kV và các nhà máy điện với 32 TBA 110kV, tỷ lệ mang tải bình quân của các máy biến áp 110kV trên địa bàn ở mức trung bình. Về tổng thể lưới điện truyền tải và phân phối khu vực đáp ứng được đầy đủ nhu cầu của phụ tải và có mức dự phòng cao. Dự báo công suất tối đa thương phẩm năm 2025 và giai đoạn 2026-2030 sẽ tiếp tục tăng trưởng ở mức cao khi mục tiêu GDP của tỉnh Quảng Ninh đặt ra đạt trên 14%. Đây là một thách thức lớn trong việc đảm bảo cung ứng điện của tỉnh Quảng Ninh. Trong khi đó, các đường dây phụ tải trên địa bàn tỉnh có đặc điểm phụ thuộc rất lớn vào thời tiết, biểu đồ phụ tải đặc trưng giữa các tháng mùa hè, mùa đông khác nhau rất rõ rệt. Phụ tải thường tăng cao và đạt đỉnh vào các tháng mùa hè từ tháng 5 cho đến tháng 8, ngày đạt phụ tải cực đại là ngày xảy ra nắng nóng gay gắt và kéo dài. Đây là thời điểm khó khăn nhất cho công tác vận hành hệ thống điện.

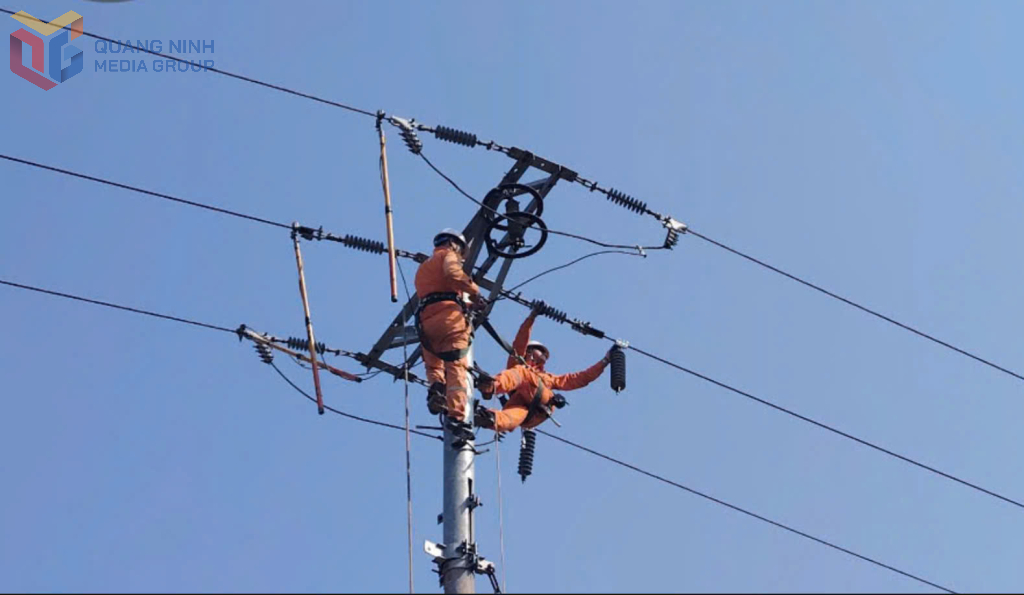

Để tăng cường khả năng cung ứng điện cho tỉnh Quảng Ninh, trong những năm gần đây, hàng loạt dự án nâng công suất và cải tạo lưới điện đã được Tổng Công ty Điện lực miền Bắc đầu tư mạnh mẽ tại Quảng Ninh. Cụ thể như: Nâng công suất các trạm E5.16 Uông Bí, E5.5 Cẩm Phả, E5.2 Giáp Khẩu, E5.33 Khe Chàm và E5.10 Hà Tu; lắp đặt máy biến áp T2 công suất lớn tại nhiều điểm nút; tăng cường truyền tải trên các tuyến 110kV trọng điểm như 173, 174 T500 Quảng Ninh - Giáp Khẩu - Hà Tu - Hà Lầm.
Bên cạnh đó, dự án TBA 110kV Hoành Bồ, Hùng Thắng, Cao Thắng hiện cũng được Tổng Công ty Điện lực miền Bắc khẩn trương thi công, hoàn thiện và dự kiến hoàn thành trong năm nay sẽ bổ sung nguồn cung cấp điện cho các khu vực trung tâm phục vụ sinh hoạt, sản xuất, du lịch dịch vụ cho các khu vực Bãi Cháy, Hòn Gai, đồng thời san tải cho các TBA 110kV đang đầy và quá tải như Cái Dăm, Giếng Đáy, Cái Lân.
Ngoài ra, dự án xây mới TBA 110kV Đông Triều 2 hiện cũng được Tổng Công ty Điện lực miền Bắc khẩn trương thi công và dự kiến hoàn thành trong năm 2026 sẽ giúp nâng năng lực cấp điện cho TP Đông Triều và TP Uông Bí (hai vùng công nghiệp quan trọng của tỉnh). Các dự án cải tạo tuyến 35kV khu vực Cẩm Phả, Hạ Long cũng nằm trong kế hoạch trung hạn 2026-2030, với định hướng hình thành các mạch vòng linh hoạt, bảo đảm độ tin cậy và ổn định cấp điện.

Đặc biệt, để hệ thống điện vận hành an toàn, ổn định, liên tục, đáp ứng nhu cầu điện trong các tháng cao điểm năm 2025, ngay từ đầu năm, Công ty Điện lực Quảng Ninh đã xây dựng và trình UBND tỉnh phê duyệt phương án cung ứng điện trong các tình huống thiếu nguồn điện hoặc hệ thống vận hành trong chế độ cực kỳ khẩn cấp. Theo đó, Công ty đã xác định danh sách 131 khách hàng quan trọng được ưu tiên cấp điện, bao gồm các bệnh viện, đơn vị an ninh quốc phòng, trung tâm dữ liệu, trạm bơm nước, nhà máy cấp thoát nước, đặc biệt là các công ty than hầm lò.

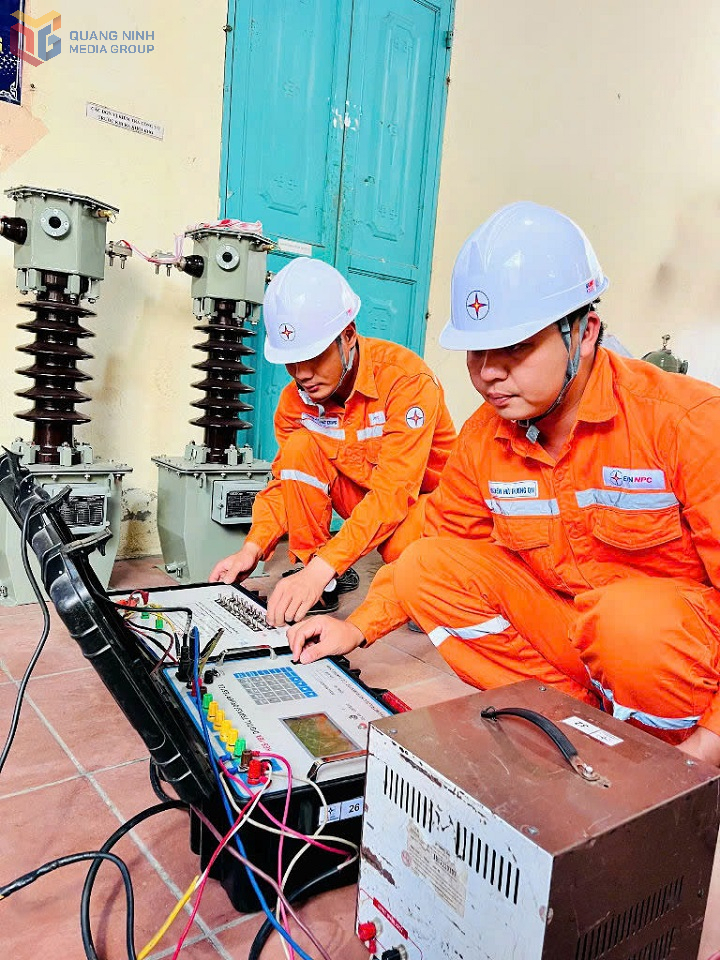

Không dừng ở đó, Công ty còn phối hợp cùng Sở Công Thương tổ chức rà soát phụ tải trên toàn địa bàn, phân loại mức độ ưu tiên và xây dựng biểu đồ cắt, giảm công suất phù hợp trong trường hợp cực đoan. Những nội dung này đã được phê duyệt tại Văn bản số 381/SCT-QLNL ngày 14/2/2025.
Trong bối cảnh dự báo nhu cầu công suất cực đại (Pmax) mùa hè năm nay có thể lên tới 1.285MW (tăng 8,4% so với năm 2024), Công ty Điện lực Quảng Ninh cũng xây dựng, tính toán kỹ lưỡng các kịch bản kết hợp song song hai giải pháp là tăng cường khả năng cung ứng và tiết giảm phụ tải hợp lý (nếu bắt buộc).
Đáng chú ý, trước áp lực thiếu điện tại miền Bắc trong các năm tới (2026-2030), Tập đoàn Điện lực Việt Nam đã chủ động xây dựng phương án nhập khẩu điện từ Trung Quốc qua đường dây 220kV Quảng Tây - Móng Cái. Theo đó, Quảng Ninh sẽ là địa phương tiếp nhận tối đa công suất nhập khẩu 1.000MW. Đây là giải pháp quan trọng giúp giảm áp lực thiếu hụt nguồn, tăng cường tính linh hoạt và an ninh năng lượng khu vực. Thực hiện chủ trương này, Hiện Tổng Công ty Điện lực miền Bắc và Tổng Công ty Truyền tải điện quốc gia đang gấp rút khẩn trương thực hiện đầu tư các dự án lớn sau: Trạm biến áp (TBA) 220kV Móng Cái, đường dây 220kV Móng Cái - KCN Hải Hà; chuẩn bị các thủ tục cần thiết để có thể triển khai đầu tư đường dây 220kV HuangQiao - Móng Cái (Hoàng Kiều - Móng Cái, đoạn trên lãnh thổ Việt Nam) ngay sau khi công trình được cấp thẩm quyền phê duyệt bổ sung vào Quy hoạch điện VIII, tiến độ đồng bộ với phía Trung Quốc; Dự án TBA 220kV Cộng Hòa và đường dây 220kV Cộng Hòa - Cẩm Phả - Hải Hà; các xuất tuyến 110kV đấu nối sau các TBA 220kV Móng Cái, Cộng Hòa; cải tạo, nâng khả năng tải ĐD 172 Mông Dương - Khe Chàm - 176 T500 Quảng Ninh và ĐD 171 Mông Dương - XM Cẩm Phả - 175 T500 Quảng Ninh. Dự kiến, các dự án trên sẽ hoàn thành xong trong năm 2026. Khi những dự án trên hoàn thành không chỉ giúp Quảng Ninh bảo đảm nhu cầu nội tại mà còn hỗ trợ “chia lửa” với hệ thống điện quốc gia khi cần thiết.
Với đặc thù là địa phương tập trung nhiều khu công nghiệp, đô thị lớn và ngành công nghiệp khai khoáng, du lịch ngày càng có nhiều tăng trưởng, những nỗ lực liên tục, sự chủ động tính toán kỹ lưỡng, phối hợp chặt chẽ với các đơn vị đã thể hiện quyết tâm cao của ngành Điện không để xảy ra tình trạng thiếu điện và còn là sự chuẩn bị kỹ càng cho một sự phát triển bền vững của tỉnh.
